共克时艰 砥砺前行 ——哈萨克斯坦PDH项目部抗疫情、保生产实录
发布者:hualu       浏览量:6964       时间:2020-03-05

哈萨克斯坦当地时间3月4日17时47分,经过中哈两国员工共同努力,PDH项目8422主变电所顺利封顶。

1月中旬,哈萨克斯坦PDH项目大部分现场人员按计划返回国内,欢度中国春节。为保证春节期间项目各项工作任务有序进行,项目组安排管理、安全、设计、采购、施工、控制共计10人值班小组驻守现场,并计划于二月初陆续派遣中方人员返场换防。

1月下旬,始料未及的新冠病毒疫情发生后,为遏制疫情扩散,武汉封城,多省启动一级应急响应。项目所在国哈萨克斯坦于二月三日,宣布相应措施,暂停了公民入哈签证和中哈航线,国内人力派遣工作被迫中止。获悉消息后,项目组根据现有人力重新部署工作,制定了由国内工程师通过远程办公,协助和支持现场工作的方案。同时,疫情使得国内供货的设备、材料运输受阻,为缓解现场“等米下锅”困局,项目组组织实施全面排查境内外供货商现状,制定催交策略,多渠道协调货物发运。

哈萨克斯坦阿特劳州与中国西安有三小时时差,国内项目组成员根据全天候服务现场的项目宗旨,疫情期间,无论是朝阳、夜幕,还是初一、十五,只要现场有需要,方案、数据立刻到。一次次方案的提出与修改,数据的试算与调整,离不开项目组所有人员的支持与奉献,需要施工、采购、设计各个方面齐发力。这其中有我们冲锋在前的共产党员,也有我们兢兢业业的岗位骨干……在这个特殊时期,正是有了他们的担当与贡献,项目组各项工作的有序开展得到支撑和保障。他们是哈国项目的守望者,他们是疫情防控的参与者,他们有一个共同的名字,华陆人,正是他们,才有了这不同寻常的四十五天。

疫情阻断中哈航线  十人小组撑起现场

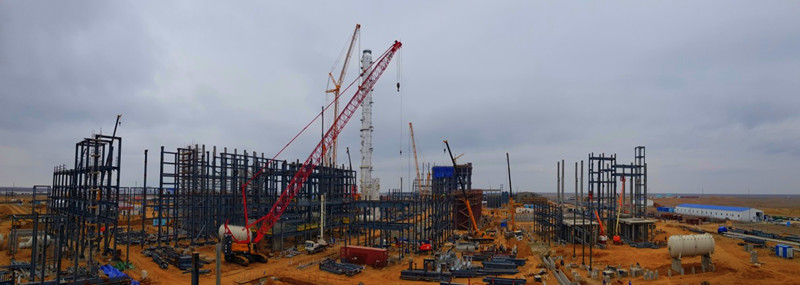

1月下旬至今,在施工组、现场化建队伍和哈国工程师的支持下,十人值班小组悉心组织、精细管理,顺利完成丙烷丙烯分离塔超大件吊装就位、3200吨液压门架起重装置拆卸、1110主反应单元和8422主变电所上部结构施工,装置内管沟土建施工、现场钢结构安装正在稳步推进。

最重大塔顺利就位  穿衣戴帽塔起灯亮

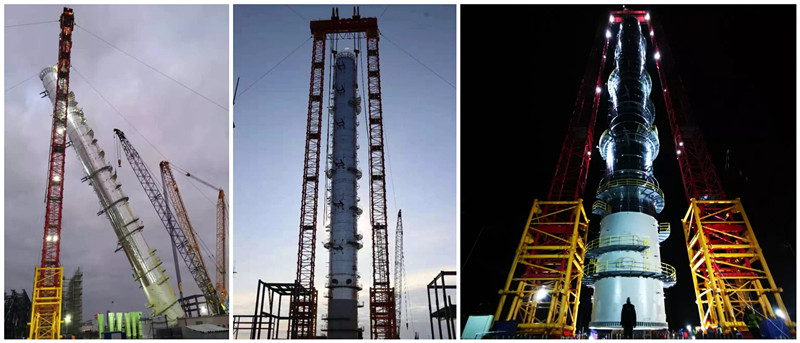

阿特劳当地时间2020年1月27日21时10分,在经历了设备抬头、48小时抢工、12小时持续吊装作业后,哈萨克斯坦境内最重设备——丙烷丙烯分离塔顺利吊装就位。设备吊装采用3200吨液压提升装置作为主吊,750吨履带吊车遛尾作业。

1月25日清晨,设备抬头,鞍座撤离,原鞍座包覆区域管架焊接、保温安装工作立即展开,为减小倾斜状态持续挂绳对塔体直线度的影响,现场克服寒冷、大风等重重困难,连续倒班48小时,终于于27日早晨8时57分吊装工作正式开始。

阿特劳地区正值低温、多风天气,为保证全过程安全作业,从25日晨至27日夜,主吊、溜尾吊、现场手持风速仪多点实时监控风速,遇风速超限,及时暂停并采取安全措施,整个吊装过程平稳、受控,获得了业主方领导、工程师的一致好评。

液压装置安全拆卸  千米场地作业恢复

因3200吨门架起重机、缆风、地锚系统影响我公司1110、1140、1150、1161主项施工作业,以及天辰公司 7650主项施工作业,在多日的精心准备后,2月12日晨,拆卸工作正式开始。拆卸工作采用750吨履带吊车,最高拆卸高度120米,先后拆除了液压提升动力装置、起重机横梁、21X2节标准架, 缆风绳12根,本次拆卸工作为两家公司恢复了1000余平米的施工作业场地,有效缓解了现场交叉作业过多、安全压力巨大的问题。

 8422主变封顶  装饰装修随即启动

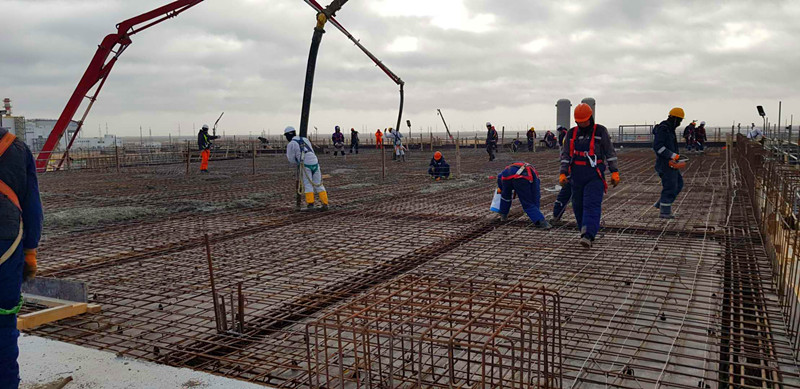

3月4日,8422主变电所二层主体结构完成混凝土浇筑,此次主变封顶为7月30日主变投入使用奠定了坚实基础,为随后的装饰装修工作创造了条件。

1至2月,现场完成钢构安装作业1300吨,完成混凝土浇筑作业2200方,浇筑作业累计完工率占比95%,标志着现场土建作业已基本结束,钢构安装与设备安装工作将全面展开,2020年的PDH现场将迎来安装高峰。

疫情波及多地厂商   全员出动力保发运

 反应设备韩国启航 大件运输拉开序幕

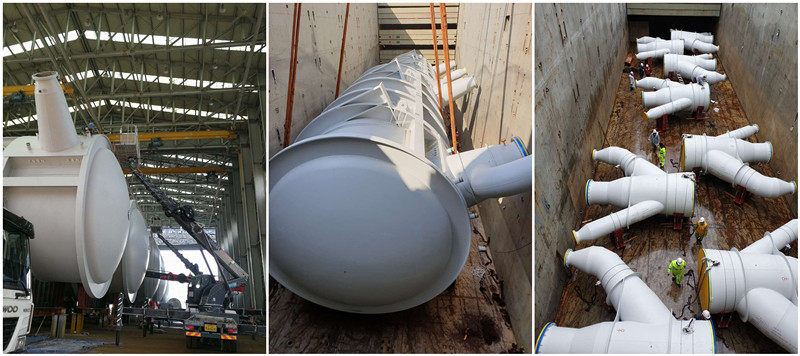

2月27日晚10时,装载着关键设备8台CATOFIN反应器的诺沃维耶斯基号重吊船从韩国平泽港杨帆起航,拉开了哈萨克斯坦PDH项目超大件运输的序幕。

LUMMUS工艺的CATOFIN反应器安装允差极小、筑炉周期较长、催化剂装填要求严苛,且处在项目关键线路上,所以反应器的按时交付,是保证项目合同进度的重要里程碑之一。反应器制造期间,采购组和设计组通力配合,设计人员和第三方人员驻厂监造,特别在货物出厂前的关键时期,他们放弃春节假期,驻扎韩国;面对突发疫情,积极协调和监控WOOYANG和CRI的制造质量和进度,并通过了LUMMUS检验员的检验要求,保证了反应器高质量的交付。疫情期间,采购组克服人员无法到达发运现场的困难,立刻调整协调机制,通过微信、视频等网络工具,与物流公司和供应商提前、逐一落实船期、配载方案、运输单据、货款支付等细节,保证了反应器的按时装船。此次按时发运为项目消除了一项重大工期延误风险,同时也规避了突发疫情可能带来的难以预料的损失。

全面梳理货物状态  全员出动抗击疫情

抗击疫情就是命令,项目组从大年初三开始,加紧开展对海外供应商的催交工作,确保海外交货不延迟;全面排查国内供应商的生产进度、复工进展等;全面排查国内道路运输状况、海关关口的通行情况。汇总各渠道信息后,根据每个采购包的情况,项目组采取了不同的催交策略,采购组、设计组、控制组全力推进,努力将新冠肺炎疫情的影响降至最低。

采购包梳理期间,供货商催交工作一度陷入僵局,那边疫情猛如虎,这边进度冲锋鼓,境内、境外供货商为了找到这其中的平衡点,向项目组提出了各式各类的措施与建议。每一项措施与建议,主导专业、会签专业都积极讨论可能性,重复核算安全性、识别与专利商文件、SPC、图纸、标准等的偏差,澄清并记录,面对由此带来的图纸升版、模型更改、计算书作废等影响,他们从工作责任出发,坚决服从大局,努力克服由此所带来的诸多困难。

 赴哈进程受到局限   远程重建沟通桥梁

中哈航班暂时停飞、哈国暂停签证签发以来,项目组人员无法赴现场实地开展工作。项目组快速调整协调机制,以远程会议和群讨论为主要的沟通桥梁,有效推进项目各项工作的有序开展,组织多次项目协调会、设计、采购、施工、控制的专项协调会。

除项目级会议外,各小组与PP&UO项目部、转化院、供货商、业主、施工单位、监造单位、物流方等相关方召开多轮澄清会议,不拖延、不推诿、勤沟通、早执行。

 不遗巨细策划动员  不日赴哈再创佳绩

疫情爆发已一个月有余,原本热火朝天的哈国现场面临着前所未有的挑战,签证、航班、海关、复工等等关键词接踵而来。

面对艰难现状,项目组一方面积极策划国内人力动员,及时更新人员状态,集思广益寻找突破;另一方面在现场开展高密度、点对点的招聘以缓解当前困局。

时间就是生命,赴哈就是目标,在公司管理职能部门一如既往的支持下,项目组将秉承坚持不懈、紧密沟通的原则,不遗巨细做好动员策划,力争早日满足现场人力、货物等资源要求。

寒冬过后便是春。作为公司正在运营的最大海外EPCC项目,后续的工期压力将持续升级,项目组将迎来前所未有的压力和挑战。知难不言难,迎难不惧难,危难时刻显身手,越是艰难越向前。哈萨克斯坦PDH项目部将秉承“团结协作、不屈不挠”的宗旨,发挥党员模范带头作用,凝心聚力,砥砺前行,全力实现合同里程碑,以践行华陆使命为担当,以实干开启征程,用奋斗定义未来。
