华陆科技巴基斯坦NRL常减压改造项目简讯
发布者:hualu       浏览量:6906       时间:2019-12-12


巴基斯坦NRL常减压改造项目,简称TSDU项目,是对已使用54年的旧装置进行改造。该装置空间异常狭小,设备老化,旧管道密如蜘蛛网,为改造施工带来极大不便。

自今年11月21日装置停车,现场进入到全面施工热潮。12月2日,大干气氛一片火热,项目迎来了自业主正式停车后安装的一个关键新起点——500吨环轨式履带吊组对完成并具备吊装条件。现场业主、华陆科技和六化建联合举行了大吊启动仪式。在华陆科技项目经理正式宣布主吊车正式启用后,现场吊装立刻展现了令人惊叹的“华陆速度”:


12月2日

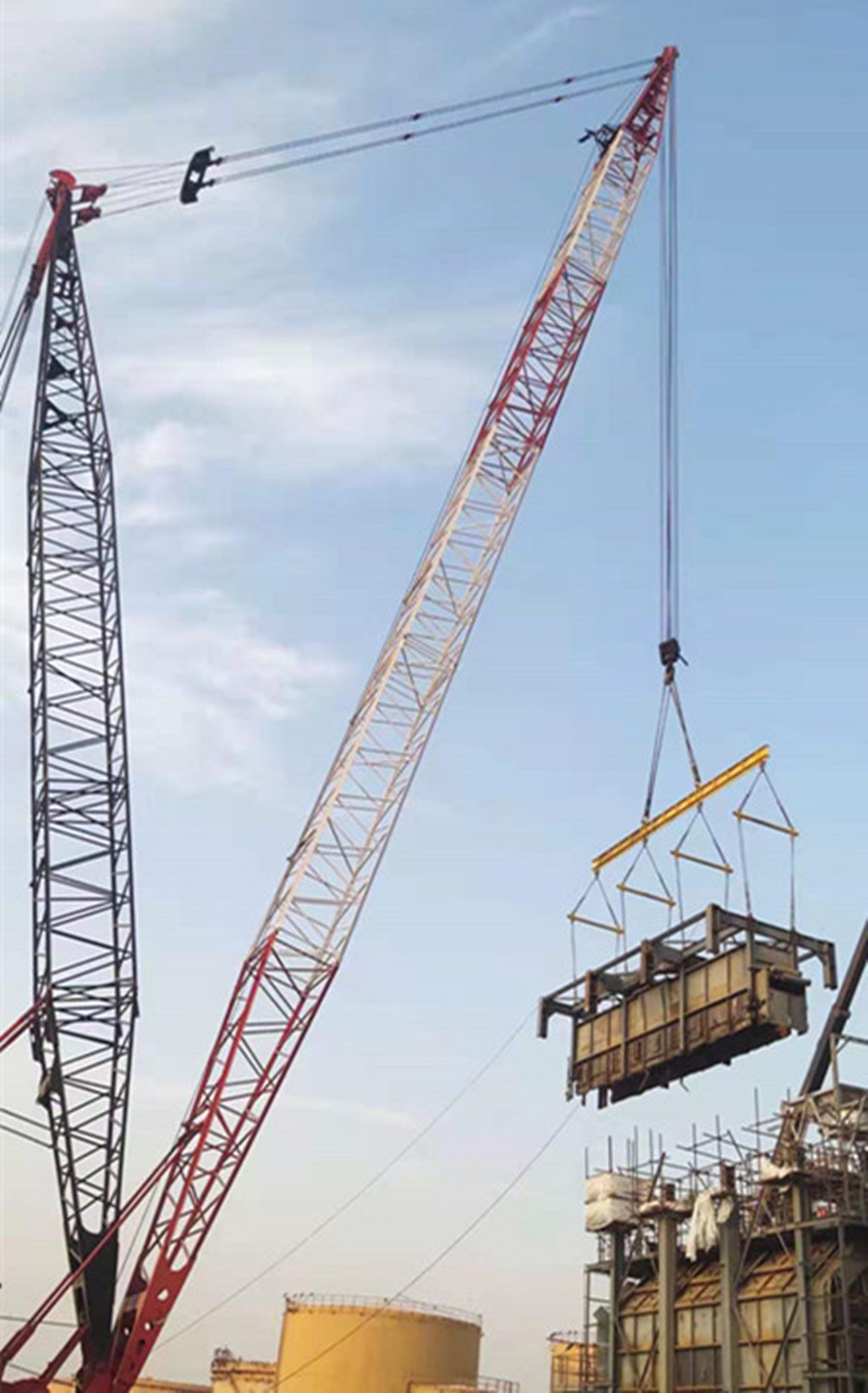

10:30  空冷塔器管束吊装完成

11:35  F-01加热炉烟囱拆除完成

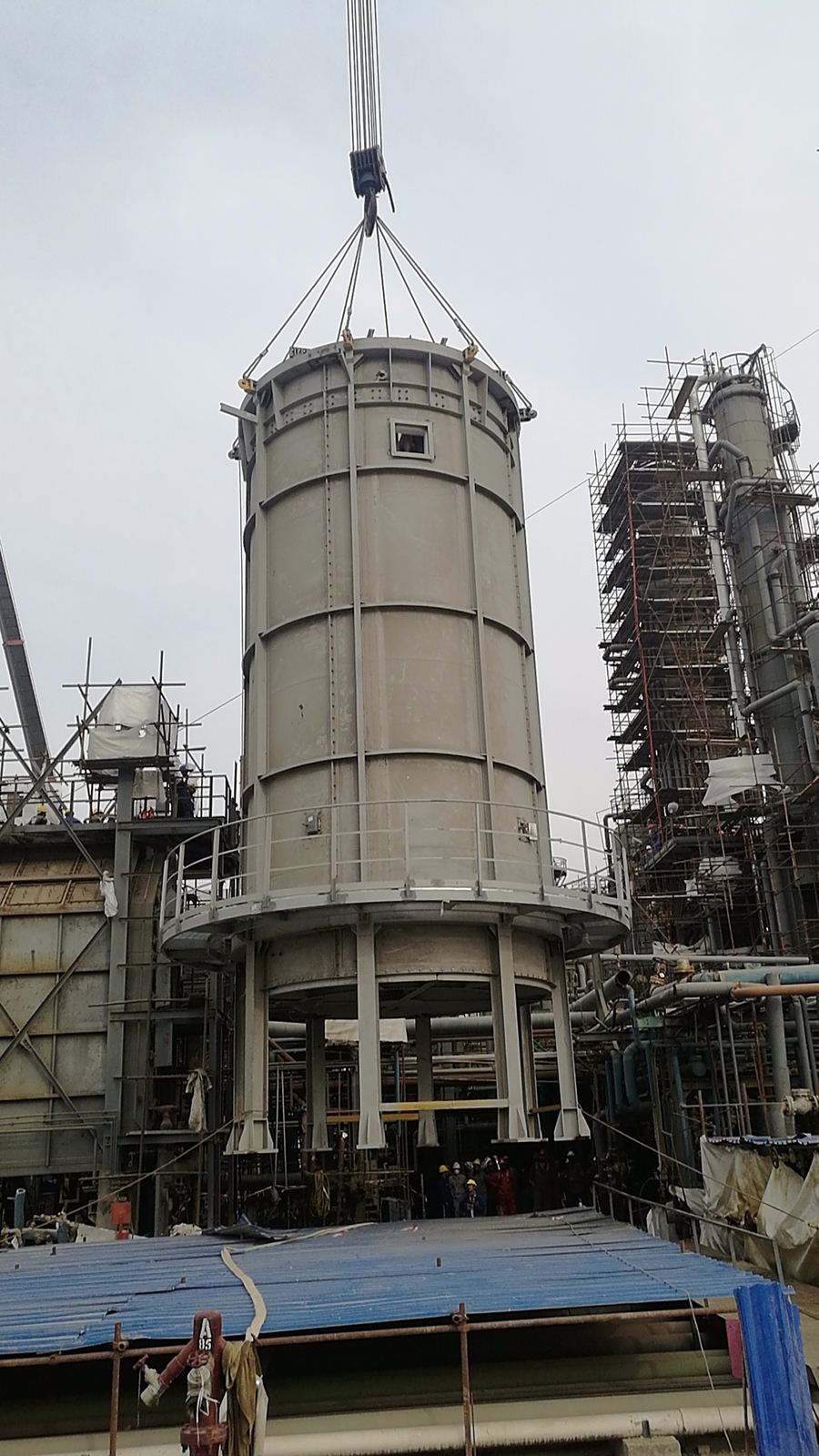

19:00  预闪蒸单元C51预闪蒸塔就位

12月3日

16:00  旧F02炉拆除完成

12月4日

17:15  F01旧对流段拆除完成

12月5日

15:40  新F51辐射段吊装就位


上述空冷塔器管束、C51预闪蒸塔、旧F02炉、新F51辐射段、F01旧对流段的成功拆装,标志着现场设备及工业炉安装进入新阶段,这为后续安装工作顺利进行奠定了坚实基础。


如此高效的施工进度,离不开华陆科技项目部在前期充分周密策划、务实有效准备和全员下沉式的辛勤管理。为了塔器及工业炉的顺利拆/装,自9月份以来,项目部与六化建实时跟踪主吊车进场状态,反复研究吊车站位、地基处理方案并组织加热炉拆装专题会,确保了设备吊装的安全快速进行。

为了减少配电室改造的采购及施工周期,项目部提出采用模块化配电室e-house的方案,大大减少了变电所的工期风险;为节约C03真空塔内件拆除及内外脚手架搭设所需时间,项目团队群策群力,充分利用业主大面积同期检修的机会,借用其经验丰富的检修团队力量,最终按期完成塔内件拆除并提前了5天完成了脚手架搭设工作。我们和业主One Team, One Goal!


在现场快速推进的同时,项目组适时邀请业主工程部、HSE部、消防部门组织NRL & HUALU Training Day活动,向一线作业人员讲解本项目危险源、正确佩戴个人防护用品的重要性及改造施工与其它检修活动同时进行时的风险点等,有效提高了施工人员的思想认识和技防能力,积极宣传华陆科技HSE先进管理理念,同时提升公司在NRL的知名度和影响力。


时至岁末,在公司“大干九十天”的动员下,巴基斯坦NRL常减压改造项目团队将一如既往,不忘初心,坚守信念,砥砺前行,以一往无前和斗志昂扬的姿态继续前进。
